Hausbau 2010 & Gartenbau 2011 / 2012 / 2013 / 2015

von

Das Tagebuch über den Weg ins neue Haus von Petra & Christian.

Hier werden wir regelmäßig über die Baufortschritte berichten und Bilder zeigen.

Nachdem wir jetzt ja schon einige Zeit im Haus wohnen sieht man die Gestaltung der Aussenanlagen und der Pflanzen.

3 Wochen vor dem Einzug

von

3 Wochen vor dem Einzug
3 Wochen vor dem Einzug

und die Probleme häufen sich, der Heizungsbauer kommt nicht in die Gänge. Die Heizung läuft immer noch nicht, warum weiß nur er, eigentlich sollte Sie jetzt seit letzten Dienstag laufen. Immerhin der Gasanschluß ist da, der Schornsteinfeger war da, da der Installateur die Abgasanlage nicht so gebaut hat, wie der Schornsteinfeger das gerne hätte darf er sie jetzt umbauen. Im Bad gibt es mit der Dusche auch Problem, hier bekommt der Installateur das ganze auch nicht hin, es bewegt sich alles unheimlich langsam. Jetzt gibt es halt Sonntag auf der Baustelle einen Termin um das ganze nach vorwärts zu bekommen.

Aber es gibt auch positives zu berichten, der Elektriker hat noch die anstehenden Kleinigkeiten fertig gemacht. Meine Ausstattung für Telefonanlage und Netzwerk im Haus ist gekommen und wartet darauf angeschlossen zu werden und das wichtigste, die Gartenbauer hat die Stellplätze und den Aufgang ins Haus soweit fertigstellt das wir keine Kletteraktionen mehr machen müssen und die Schuhe bleiben auch Sauber.

Jetzt warten wir ab was morgen passiert und nächste Woche wird das ganze und vor allem der Installateur genaustens beobachtet.

4 Wochen vor dem Einzug

von

4 Wochen vor dem Einzug
4 Wochen vor dem Einzug
4 Wochen vor dem Einzug
4 Wochen vor dem Einzug

geht es mit großen Schritten weiter, der Gartenbauer hat angefangen die Stellplätze und den Weg zur Tür zu pflastern, die Heizung ist mittlerweile fast fertig, sieht unheimlich kompliziert aus, mal sehen ob das Leitungsgewirr auch geht.

Gestern war Endabnahme der QVC mit dem Blower Door Test, der war erfolgreich und unser Haus ist wirklich dicht (gefordert ist ein Wert besser 3 und wir haben 0,73). Der Baustrom ist auch Geschichte, jetzt laufen alle Steckdosen und vor allem die Lichter. Wir haben heute mal die Designerlampen für das aufhübschen der Wände montiert und damit gibt's auch das erste Bild vom beleuchteten Haus.

Ach ja, und Fernsehen schauen könnte man auch schon, der Elektriker hat die Satschüssel montiert und angeschlossen.

Heizung / Außenanlage

von

Heizung / Außenanlage
Heizung / Außenanlage

Was ist die Woche passiert - Die Heizung und der Wasserspeicher mit der Solarsteuerung wurden angefangen im Keller zu montieren, das sollte nächste Woche abgeschlossen werden (sieht kompliziert aus, mal sehen was es da an Knöpfchen gibt zum spielen) und dann geht die Heizung an den Start um das Funktionsheizen für den Estrich zu erledigen.  Der Estrich im Keller liegt auch fast ... es fehlen weiter die 4 qm im Bereich Heizung, es müssen extra Dämmplaten bestellt werden, das ganze stört nicht wirklich, der Bereich wird sowieso erst im Dezember fertig gemacht.

Der Trockenbauer hat seine Arbeiten abgeschlossen und ist fertig, sieht gut aus. Die Flächen und Wände im Bad für die Badewanne und Dusche sind abgedichtet, jetzt kann installiert werden, das passiert sowie die Heizung läuft.

Wir haben heute das Grundstück aufgeräumt und vor allem die genaue Lage der Versickerunggrube angezeichnet, denn das wird nächste Woche gebraucht. Der Gartenbauer macht uns nämlich unsere Einfahrt und den Zugang zum Haus. Das startet dann am Montag.

Die nächste Woche passieren dan auch ein paar größere Dinge, am Montag ist QVC Abnahme mit Dichtigkeitsprüfung, wahrscheinlich kommt der Fliesenleger und fließt die Wände, wie gesagt die Stellplätze werden gemacht und damit geht es wieder ein Stück in Richtgung Einzug. Ab der Woche drauf sind dann auch wir gefragt, da fängt dann das Streichen der Wände an.

Wer baut hat viel zu erzählen ...

von

Wer baut hat viel zu erzählen ...
Wer baut hat viel zu erzählen ...

So geht es uns im Moment auch, deshalb hat das Update doch ein bißchen gedauert.  Irgendwann muß irgendwas schief gehen, ist uns auch passiert, die Heizungsfirma hat den Estrich im Keller vergessen, das war eine Überraschung, unsere Bauleiterin hat es aber geschafft, alles so hinzubekommen, daß wir letzten Samstag den fehlenden Estrich nachgelegt bekommen haben, mit dem Beschleuniger drinnen sollte es kein Problem sein, so daß die weiteren Arbeiten pünktlich enden. Aber das Schicksal hat einen zweiten Streich geplant, genau die Stelle an welche die Heizung kommt, ist der Rohfußboden leider 2 cm höher als der Rest, also gab es da keinen Estrich, somit wäre morgen die Installation der Heizung ausgefallen. Den Worten kann man entnehmen, auch hier hat Sie eine Lösung gefunden, die Heizung bekommt ein Podest und der Estrich kommt außen herum. Dafür steht sie dann extra gedämmt und ein bißchen höher.  Es geht auf jeden Fall planmäßig weiter. Da können wir nur herzlichen Dank sagen.

Was sonst noch passiert ist, der Elektriker hat die Endmontage der Elektrinstallation durchgeführt, hier fehlt jetzt nur noch der Zähler der EnBW. Der Trockenbauer ist fleißig dabei seine Restarbeiten durchzuführen, diese Woche werden noch die Heizung , die Dusche und Badewanne installiert, dazu macht morgen der Fließenleger die Vorarbeiten.

Und wir haben mit einem Gemeindemitarbeiter über unsere Versickerung diskutiert, nun das Ergebnis ist nicht nach meinem Geschmack, ich werde mich aber auch nicht aufregen und wir haben beschlossen eine oberirdische Versickerung über eine Rasenmulde aufzubauen, das sind nur wenige Änderung gegenüber heute, nicht die gewünschte Lösung des Mitarbeiters der Gemeinde, aber konform mit dem Landkreis. Und Petra bekommt ihren Bachlauf (ohne Regen allerdings trocken) und die Brücke drüber.

Eine Woche weiter ....

von

Eine Woche weiter ....
Eine Woche weiter ....

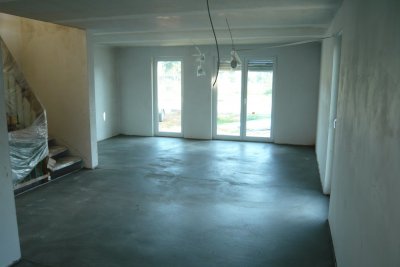

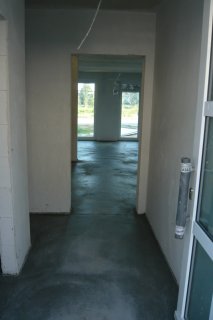

und wieder ein großes Stück geschafft, der Estrich liegt fast im ganzen Haus, leider hat die Heizungsfirma vergessen den Keller damit zu versehen. Hier müssen Sie wohl jetzt nacharbeiten. Der Rest sieht aber richtig gut aus, jetzt kann man wirklich ein Gefühl für die Zimmer entwicklen, vor allem ist der Staub vom Boden weg. Ab morgen wird quergelüftet, um den Trocknungsvorgang zu beschleunigen, das machen wir dann im Schichtbetrieb mit unserem Onkel (der wohnt ganz in der Nähe) und da zusätzlich noch ein Trocknungsbeschleuniger in den Estrich reingekommen ist, sollte der Termin für die Küche weiterhin nicht gefährdet sein.

Was ist sonst noch passiert die letzten Tage ?

Wir haben jetzt den Boden für das Erdgeschoss und das Obergeschoss geordert,  Anlieferung ist die Woche zum 19.09 hin, damit haben wir genügend Zeit um die Wände und den Boden für die Küche vorzubereiten. Am Wochenende haben wir auch die Verarbeitung und die Farbmischung für den Tadelaktspiegel ausprobiert. Das ganze geht recht gut und Petra wird sicherlich kräftige Oberarme vom verdichten des Putzes mit dem Achatstein bekommen. Probebilder gibt es nicht, das Ganze muß man sich in Natura anschauen, uns gefällt es auf jeden Fall schon mal.
